随着我院业务量的不断增长,新设备不断投入使用,2003年投入使用的第一住院大楼变压器功率已不能满足需要,一旦发生变压器故障,将严重影响第一住院大楼医疗工作的顺利开展。

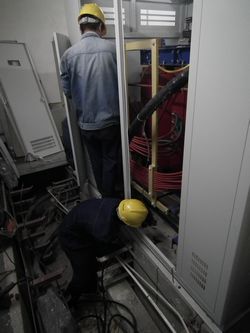

为不影响我院第一住院大楼医疗工作的正常工作,更换工作必须于节假日期间电力负荷相对较轻的时候完成。工序复杂,时间紧迫是我们面临的问题。为此,我部进行了三方面的准备工作:1、涉及停电的所有科室均发放书面停电通知,并对停电通知签字认可;2、配电班人力安排充分,保障临时情况的处理;3、对施工方严格要求,做好充分准备。9月30日——10月6日期间,通过四次倒闸操作(四次短暂停电),施工人员连夜施工,变压器的更换工作顺利完成并投入使用。
变压器更换完成后,将为第一住院大楼的供用电提供更安全更有力的保障,本次工作的顺利完成也得益于各部门及临床科室的共同合作,虽然是假期,参与工作各个部门人员均准时到岗,全力工作,体现了华西医院这个集体强大的执行力和战斗力。
